Ein effektives Projektmanagement ist der Schlüssel zum Erfolg in nahezu jedem Bereich, von der Softwareentwicklung bis zur Veranstaltungsplanung. Ein unverzichtbares Werkzeug hierfür ist die Projektzeitachse, besser bekannt als Gantt-Diagramm. Diese visuelle Darstellung hilft Ihnen, Aufgaben zu strukturieren, Zeitpläne zu überwachen und den Fortschritt Ihres Projekts klar zu kommunizieren. Während für komplexe Projekte oft spezielle Software wie Microsoft Project zum Einsatz kommt, bieten Tabellenkalkulationsprogramme wie Excel eine überraschend leistungsstarke und zugängliche Lösung für die Erstellung einfacher, aber effektiver Projektzeitachsen. Mit den richtigen Vorlagen und ein paar grundlegenden Excel-Kenntnissen können Sie schnell und ohne lange Einarbeitungszeit einen professionellen Projektplan erstellen.
Was ist eine Projektzeitachse (Gantt-Diagramm)?
Ein Gantt-Diagramm, benannt nach seinem Entwickler Henry Gantt, ist ein Balkendiagramm, das die Start- und Endzeiten jeder Aufgabe in einem Projektplan darstellt. Es visualisiert den gesamten Projektzeitplan und hilft dabei, Abhängigkeiten zwischen den Aufgaben zu erkennen. Typischerweise werden Aufgaben in einer hierarchischen Struktur organisiert, einer sogenannten Arbeitspaketstruktur (Work Breakdown Structure, WBS), mit zusammenfassenden Aufgaben für die Hauptlieferobjekte und Unteraufgaben, die das Projekt in detailliertere, überschaubare Einheiten unterteilen. Diese klare visuelle Darstellung macht Gantt-Diagramme zu einem beliebten Werkzeug für Projektmanager, um den Überblick zu behalten und Stakeholder über den Projektfortschritt zu informieren.
Warum Excel für Ihre Projektzeitachse nutzen?
Excel mag auf den ersten Blick nicht wie das ideale Werkzeug für die Projektplanung erscheinen, doch seine Flexibilität und die weite Verbreitung machen es zu einer hervorragenden Wahl für kleinere bis mittlere Projekte. Der größte Vorteil ist die geringe Lernkurve. Jeder, der grundlegende Excel-Kenntnisse besitzt, kann eine Projektzeitachse erstellen und anpassen. Sie benötigen keine teure Spezialsoftware und können sofort loslegen. Mit kostenlosen Vorlagen, die online verfügbar sind, können Sie sich auf die eigentliche Planung konzentrieren, anstatt von Grund auf neu anfangen zu müssen. Excel ermöglicht es Ihnen, Start- und Enddaten, Dauer und Fortschritt jeder Aufgabe präzise zu definieren und so einen dynamischen Projektplan zu erstellen.
Screenshot einer kostenlosen Excel-Gantt-Diagramm-Vorlage mit Aufgaben, Daten und Fortschrittsbalken
Kostenlose Excel-Vorlagen für Projektzeitachsen
Für die Erstellung einer Projektzeitachse in Excel gibt es zahlreiche kostenlose Vorlagen, die Ihnen den Einstieg erleichtern. Eine gute Vorlage bietet die Kernfunktionalität, um ein einfaches Gantt-Diagramm mühelos zu erstellen. Jede Zeile im Arbeitsblatt repräsentiert dabei eine separate Aufgabe. Sie müssen lediglich das Startdatum und die Dauer jeder Aufgabe definieren. Solche Vorlagen sind so konzipiert, dass sie intuitiv bedienbar sind und Ihnen ermöglichen, sich auf die Projektinhalte zu konzentrieren, anstatt sich mit der Formatierung auseinanderzusetzen. Die Einfachheit der Bedienung ist oft ein entscheidender Faktor, warum diese Lösungen so beliebt sind.
Kernfunktionen einer Excel-Projektzeitachse
Die meisten hochwertigen Excel-Gantt-Vorlagen bieten eine Reihe von nützlichen Funktionen. Das Hinzufügen weiterer Aufgaben ist meist so einfach wie das Kopieren und Einfügen von Zeilen. Oft gibt es auch eine Scrollleiste, um den angezeigten Datumsbereich im Diagrammbereich anzupassen. Eine Statusverfolgung ermöglicht es Ihnen, den prozentualen Abschlussgrad jeder Aufgabe zu erfassen, wobei die Balken im Diagramm den Fortschritt visuell darstellen. Eine vertikale rote Linie, die das aktuelle Datum anzeigt, hilft Ihnen, den Überblick über den Zeitplan zu behalten. Darüber hinaus können Funktionen zur automatischen WBS-Nummerierung integriert sein, die die Projektstruktur klar gliedern.

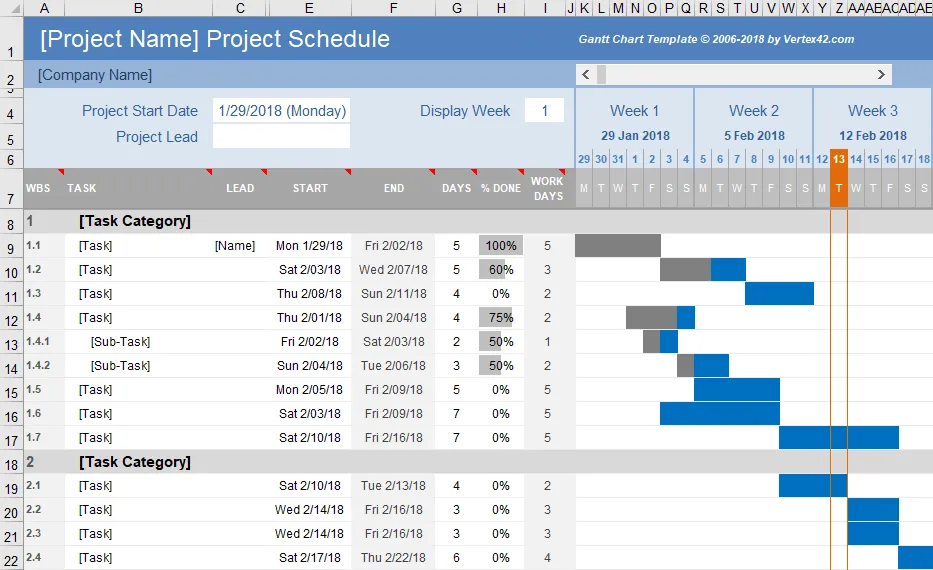

Screenshot einer neueren Version einer kostenlosen Excel-Gantt-Diagramm-Vorlage
Aufgabenabhängigkeiten in Excel erstellen
Ein entscheidendes Element in der Projektplanung sind Aufgabenabhängigkeiten. Diese definieren, wann eine Aufgabe beginnen oder enden darf, basierend auf dem Status einer anderen Aufgabe. Excel ist ein nützliches Werkzeug, um solche Abhängigkeiten mithilfe von Formeln zu definieren. Sie können zum Beispiel eine Aufgabe so einstellen, dass sie einen Tag nach Abschluss einer Vorgängeraufgabe beginnt, indem Sie =Enddatum_Vorgänger + 1 verwenden. Ebenso ist es möglich, eine Aufgabe am selben Tag wie eine andere Aufgabe starten zu lassen oder den nächsten Arbeitstag nach einer Vorgängeraufgabe zu bestimmen, wobei Wochenenden und Feiertage berücksichtigt werden können (z.B. mit der WORKDAY-Funktion). Obwohl Excel die Linien, die Abhängigkeiten in spezialisierter Software visualisieren, nicht direkt darstellen kann, können Sie die Vorgängeraufgabe in einer separaten Spalte auflisten, um die Beziehungen klar zu dokumentieren.
Kritische Aufgaben in der Projektzeitachse hervorheben
Für viele Projekte ist die Identifizierung des kritischen Pfades von entscheidender Bedeutung. Der kritische Pfad besteht aus jenen Aufgaben, deren Verzögerung eine direkte Verzögerung des gesamten Projekts nach sich zieht. Einige Gantt-Diagramme sind so konzipiert, dass sie den kritischen Pfad und den verfügbaren Puffer oder die freie Zeit für jede Aufgabe anzeigen. Wenn alle Aufgaben sequenziell erledigt werden müssen, ist jede Aufgabe kritisch und es gibt keine Pufferzeit. Wenn jedoch einige Aufgaben parallel erledigt werden können und Pufferzeit vorhanden ist, kann der Projektmanager Ressourcen für die kritischeren Aufgaben freisetzen. Spezialisierte Vorlagen können den Critical Path Method (CPM)-Algorithmus nutzen, um kritische Aufgaben (oft rot markiert) und verfügbare Pufferzeiten (z.B. grau) visuell darzustellen.

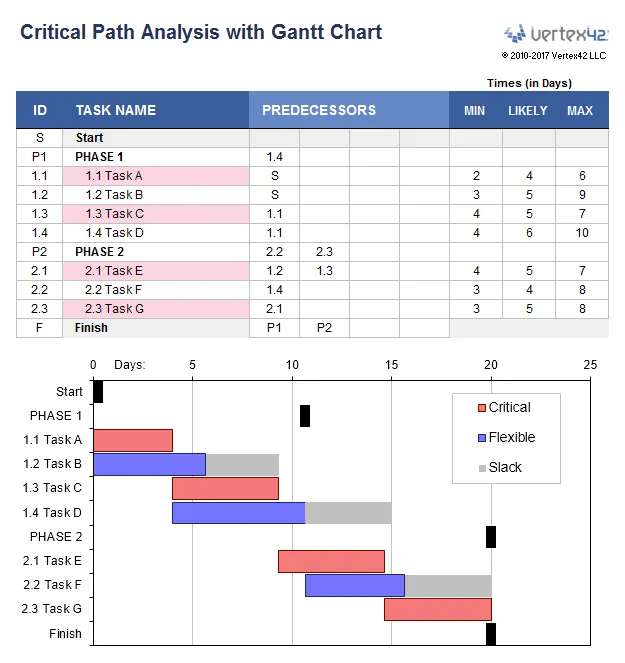

Gantt-Diagramm, das kritische Aufgaben über eine Kritische-Pfad-Analyse hervorhebt
Weitere nützliche Vorlagen für das Projektmanagement
Neben der Projektzeitachse gibt es viele weitere Excel-Vorlagen, die Ihr Projektmanagement erheblich erleichtern können. Dazu gehören Jahreskalender für die langfristige Planung, Projektbudgets zur Kostenkontrolle oder umfassende Projektzeitplanvorlagen, die über die reine Gantt-Darstellung hinausgehen. Eine Aufgabenliste mit integriertem Gantt-Diagramm kann besonders nützlich sein, um kleine Projekte oder einzelne Projektphasen zu verwalten. Das Ökosystem der Excel-Vorlagen ist reichhaltig und bietet für fast jede Anforderung im Projektmanagement eine passende, oft kostenlose, Lösung. Experimentieren Sie mit verschiedenen Vorlagen, um die zu finden, die am besten zu Ihren spezifischen Projektbedürfnissen passt und Ihnen hilft, Ihre Ziele effizient zu erreichen.
Die Erstellung einer Projektzeitachse in Excel ist eine effektive und kostengünstige Methode, um Projekte jeder Größe zu planen und zu verfolgen. Ob Sie ein Anfänger im Projektmanagement sind oder eine schnelle Lösung für ein einfaches Projekt benötigen, die Verfügbarkeit von kostenlosen und anpassbaren Excel-Vorlagen macht die Projektplanung zugänglicher denn je. Nutzen Sie die Leistungsfähigkeit von Excel, um Ihre Aufgaben klar zu strukturieren, Zeitpläne einzuhalten und den Projekterfolg zu sichern. Beginnen Sie noch heute mit der Planung Ihres nächsten Projekts und entdecken Sie, wie einfach es sein kann, den Überblick zu behalten und Ihre Ziele zu erreichen.
